Digitale Formulare BMG (HybridForms)
Hier finden Sie Informationen rund um das Thema der digitalen Formulare BMG (HybridForms).
|
Was sind die digitalen Formulare BMG?
Mit den "digitalen Formularen BMG" sind wir dabei, eine Lösung in exakt zu integrieren, die die folgenden Verbesserungen im Umgang mit unterschiedlichen Formularen bietet:
Wer kann meine Formulare sehen? Die Formulare sind personenbezogen. Das bedeutet, die Person, die das Formular in der Übersicht hat, besitzt das Formular. Andere Personen sehen das Formular nicht.
Newsletter: |
|

Grundvoraussetzung: Sowohl interne als auch externe Teilnehmer:innen, die die digitalen Formulare BMG (HybridForms) verwenden wollen, benötigen das Produkt "Digitale Formulare BMG" aus dem ASFiNAG IT-Shop. Dieses Produkt findet sich im Shop unter "Berechtigungen & Zugriffe -> BMG":

Einstellungen für die digitalen Formulare in exakt:
AG:
ÖBA:
AN:
Für die Anlage der Gruppen in den digitalen Formularen muss mindestens eine Person die Rolle 04 Projektleitung oder 05 Techniker/in im exakt Projektraum innehaben.
Eine Anleitung zum Login in HybridForms kann hier im PDF-Format heruntergeladen werden: |
|

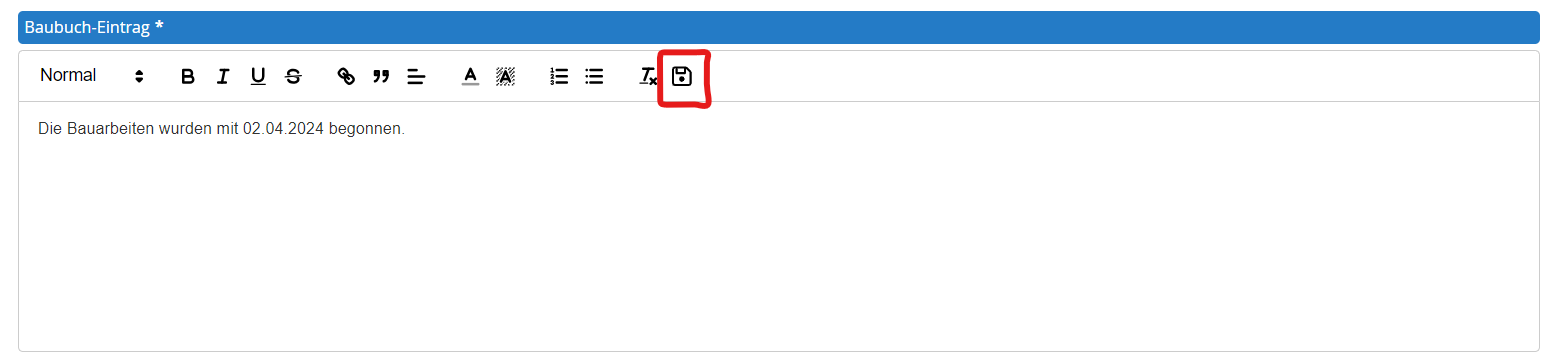

Projekt & Basisdaten Bautagesbericht kopieren Der Bautagesbericht kann vor dem Einreichen zur Freigabe ÖBA oder während dem Freigabelauf der ÖBA (Leseansicht) durch den AN kopiert werden. Dabei gibt es auf der Seite Projekt & Basisdaten die Funktion Bautagesbericht kopieren.

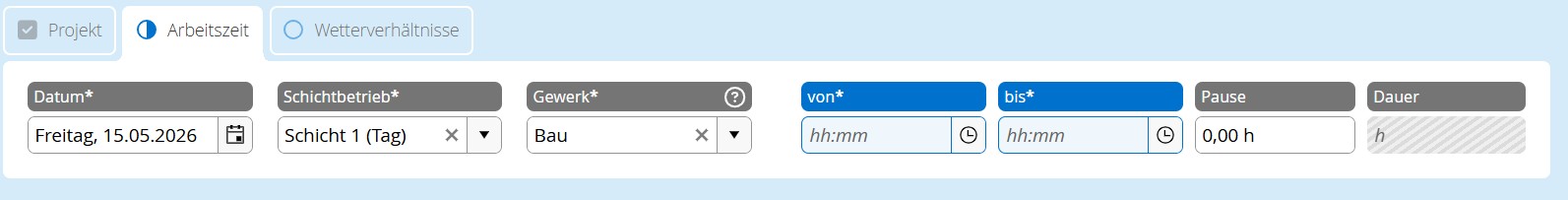

Bei der Funktion Bautagesbericht kopieren, kann jetzt durch Aktivierung der Checkbox entschieden werden, ob Anhänge wie Bilder, Dokumente mitkopiert werden soll. Standardmäßig ist diese Checkbox deaktiviert ACHTUNG: Sollten Sie auf der Seite „Soziale Qualitätskriterien“ Personen neu hinzufügen (Name nicht vorhanden“) so werden diese nicht kopiert und müssten, wenn im Katalog vorhanden, ausgewählt werden. Arbeitszeit Folgende Auswahlmöglichkeiten gibt es beim Schichtbetrieb: Schicht 1 (Tag) Schicht 2 (Spät) Schicht 3 (Nacht) Schicht 4 (24h) Die Arbeitszeit wird von Beginn der Arbeit bis Ende der Arbeit angegeben. Pausen werden dabei aufsummiert abgezogen.
Sollte es eine Gewerkstrennung (z.B. Bau und EM, oder Firma A, Firma B,..) geben, so können diese, falls gewünscht, getrennte Bautagesberichte erfassen. (E-Mail an HIAS@asfinag.at mit der Angabe der Gewerke und das Projekt) Wetterdaten Durch die Anbindung an das ASFINAG Wetter 2.0 können Wetterdaten von der nächstgelegten Wetterstation (intern) abgerufen werden. 1 Schritt: Datum und Arbeitszeit muss erfasst sein.

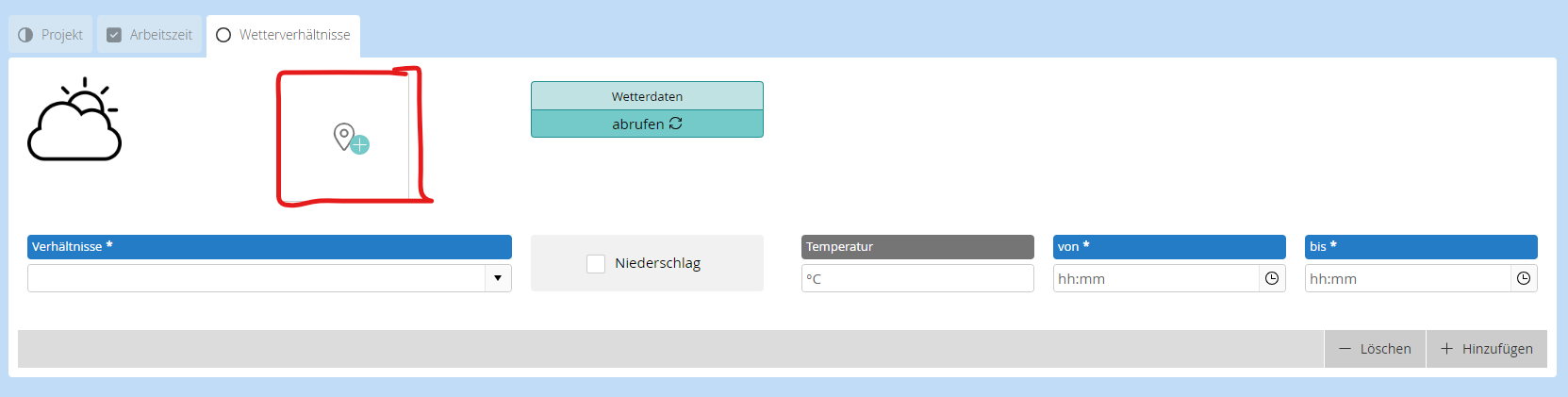

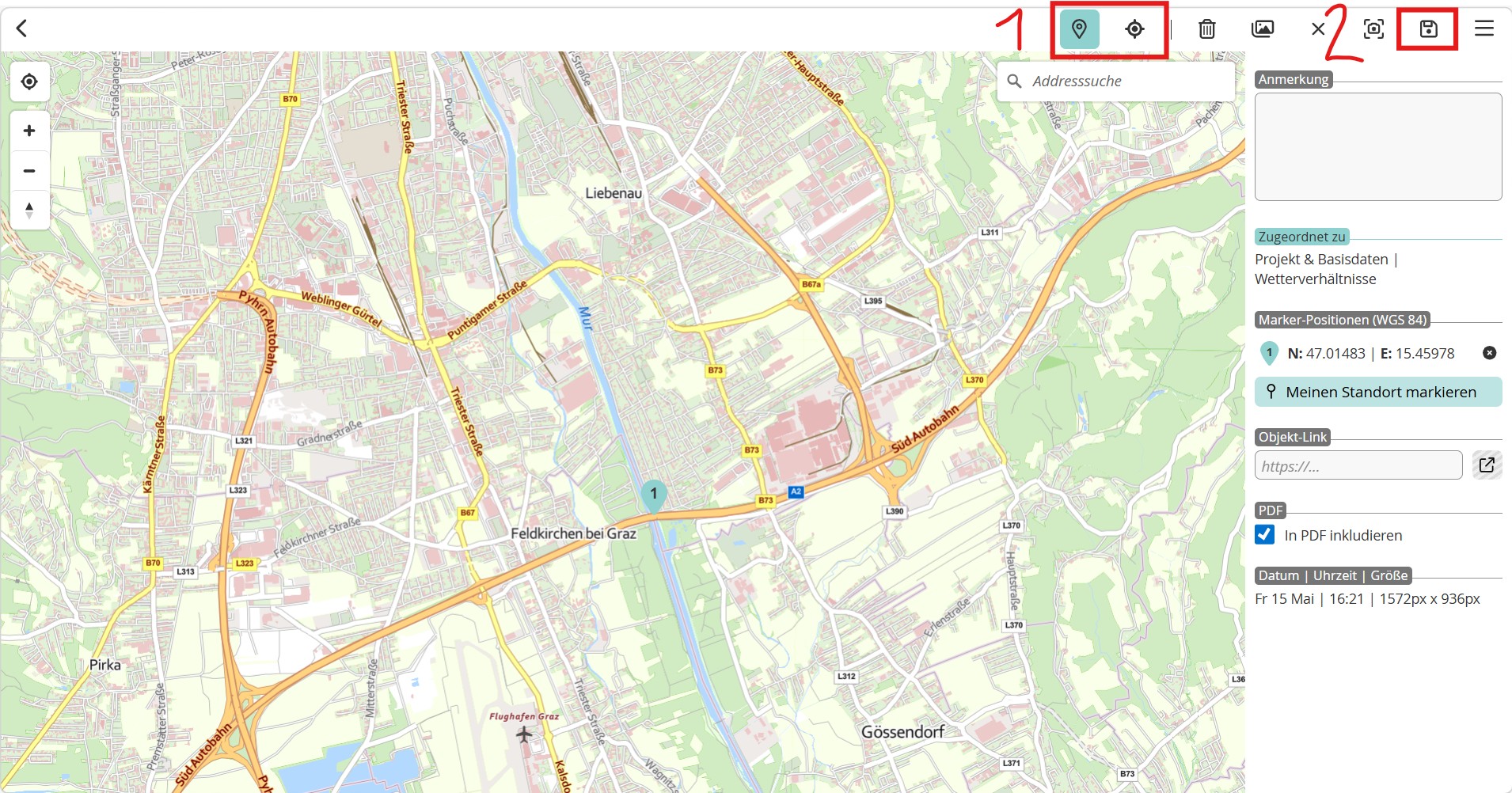

2 Schritt: Verortung mittel GPS. Dabei auf das Symbol klicken und über die Basemap AT einen Marker setzen. Dies kann entweder über Marker auf meine Position setzten (1) oder Marker setzten aktivieren (1) erfolgen. Dabei kann der Marker nach dem setzten noch verschoben werden. und auf Speichern (2) und Auswählen klicken.

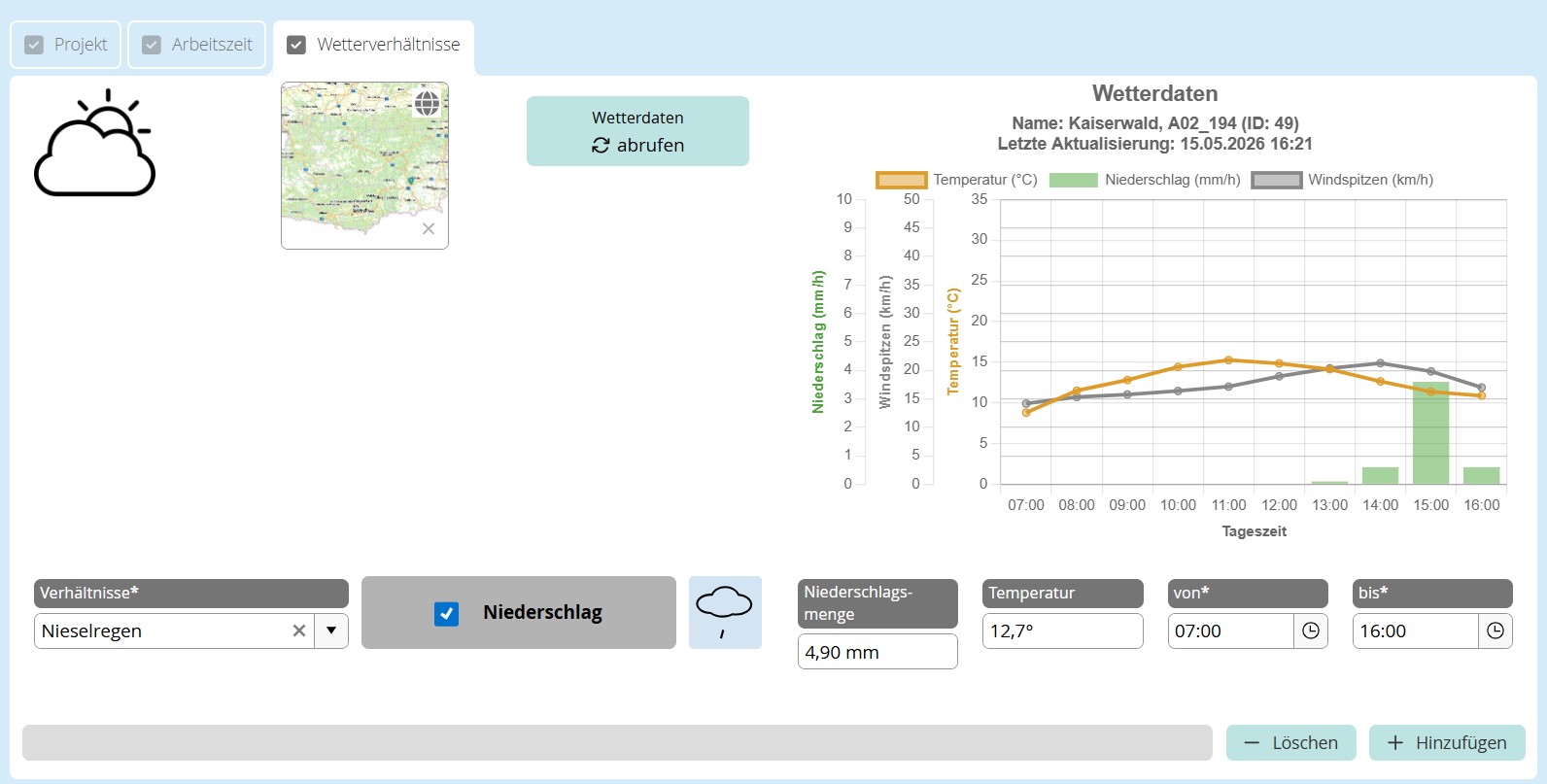

3 Schritt: klicken Wetterdaten abrufen

Sollten keine Weiterdaten vorhanden sein, dann bitte eine E-Mail an HIAS@asfinag.at und die Wetterdaten manuell erfassen. Personalstamm & Geräteeinsatz Hauptunternehmer Es werden die Personen vom Hauptunternehmer Angestellte und Arbeiter erfasst. Sollten Qualifikationen fehlen, so können diese mit Hinzufügen hinzugefügt werden. Sobald eine Anzahl angegeben wird, werden die Stunden aus der Arbeitszeit automatisch angegeben. Subunternehmer Sind Subunternehmer auf der Baustelle so sind diese im Reiter Subunternehmer anzugeben. Es können mehrere Unternehmen hinzugefügt werden. Auch die Firmennamen der Subunternehmer werden jetzt in einem Katalog abgespeichert und können selbständig hinzugefügt werden. Dabei „Subunternehmer nicht vorhanden“ auswählen und in dem Textfeld den Namen des Subunternehmers eintragen ACHTUNG: Die Namen werden erst in den Katalog geschrieben, wenn das Formular an die ÖBA zur Freigabe übergeben worden ist. ACHTUNG: Sollten Sie auf Subunternehmer neu hinzufügen (Subunternehmer nicht vorhanden“) so werden diese nicht kopiert und müssten, wenn im Katalog vorhanden, ausgewählt werden. Geräteeinsatz Beim Geräteeinsatz wird zuerst abgefragt, ob es Zuschlagskriterien gibt. Nach hinzufügen klicken können Baugeräte aus einer Liste ausgewählt werden. Ist das Baugerät nicht vorhanden, so kann unter Sonstiges eigene Geräte angegeben werden. Soziale Qualitätskriterien Unter diesem Reiter werden die sozialen Qualitätskriterien abgefragt. Sollten welche im Projekt verwendet werden, so können die entsprechenden Informationen eingetragen werden. Des Weiteren können diese Informationen auch an HIAS@asfinag.at weitergegeben werden und für das Projekt hinterlegt werden und automatisch angezeigt werden. Dokumentation Unter Dokumentation werden die ausgeführten Tätigkeiten des Hauptunternehmers und der Subunternehmer erfasst. AN Anhänge & Unterschriften Im Reiter AN Anhänge & Unterschriften können die wesentlichsten Fotos zu diesem Tag vom Auftragnehmer hinzugefügt werden. ÖBA Anhänge & Unterschriften Im Reiter ÖBA Anhänge & Unterschriften können die wesentlichsten Fotos zu diesem Tag von der ÖBA hinzugefügt werden. Freigabe ÖBA Auf jeder Seite gibt es ganz unten ein Bestätigt bzw. Abgelehnt Feld. Sind alle Angaben auf der Seite korrekt, so kann diese Seite bestätigt werden und das Formular wird abgeschlossen. Sind auf der Seite fehlende oder falsche Angaben, so kann die ÖBA die Seite ablehnen und im Anmerkungsfeld den Grund für die Ablehnung angeben. Der Grund der Ablehnung wird dann an den unterschreibenden Auftragnehmer sowie in der Historie angegeben. Das Formular wird wieder zur Bearbeitung an den unterschreibenden Auftragnehmer übermittelt. Historie In der Historie werden die Anmerkungen der ÖBA angedruckt. Die Textfelder werden bei abgelehnt und bestätigt angedruckt. Ablage Der Bautagesbericht wird automatisch nach der Freigabe in exakt abgelegt. Achtung: Für die automatische Ablage muss in exakt die Regel für die Ablage definiert sein. Betreff: *BTB*Bestellnummer* Bitte bei Bestellnummer die Bestellnummer, für die Bautagesbericht erfasst werden, eintragen. Pfad: Bitte den Pfad für die Ablage definieren |
| ||||||||||||
|

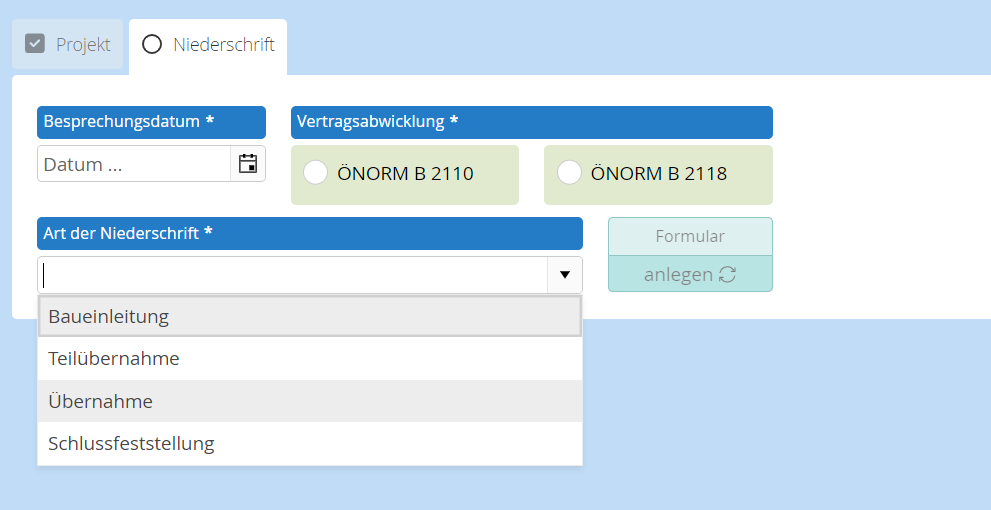

Art der Niederschrift auswählen: Die einzelnen Niederschriften werden nachfolgend genauer erklärt:

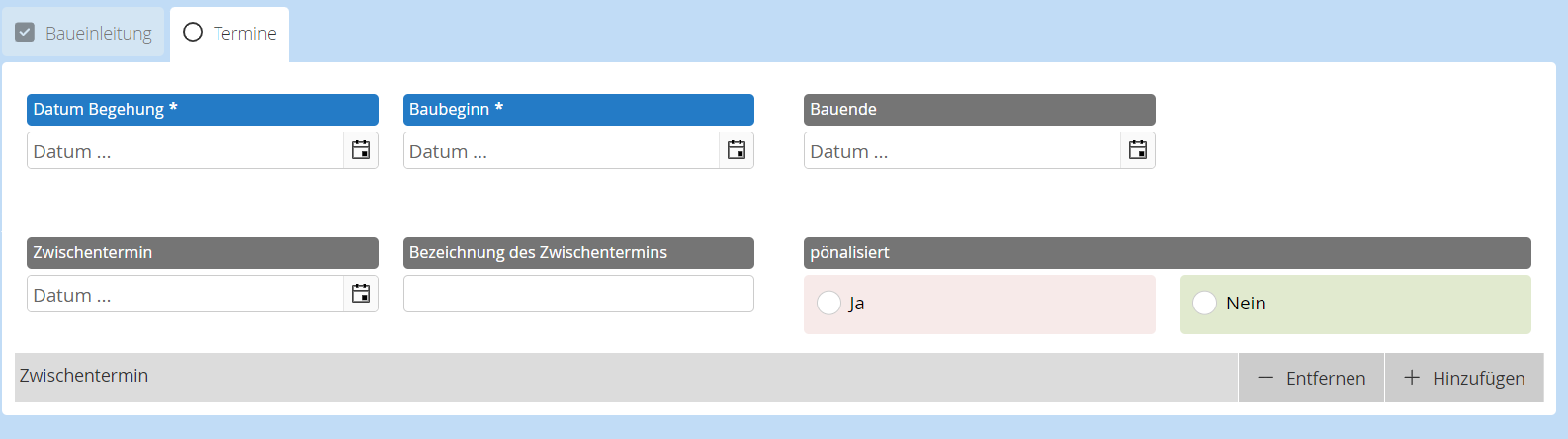

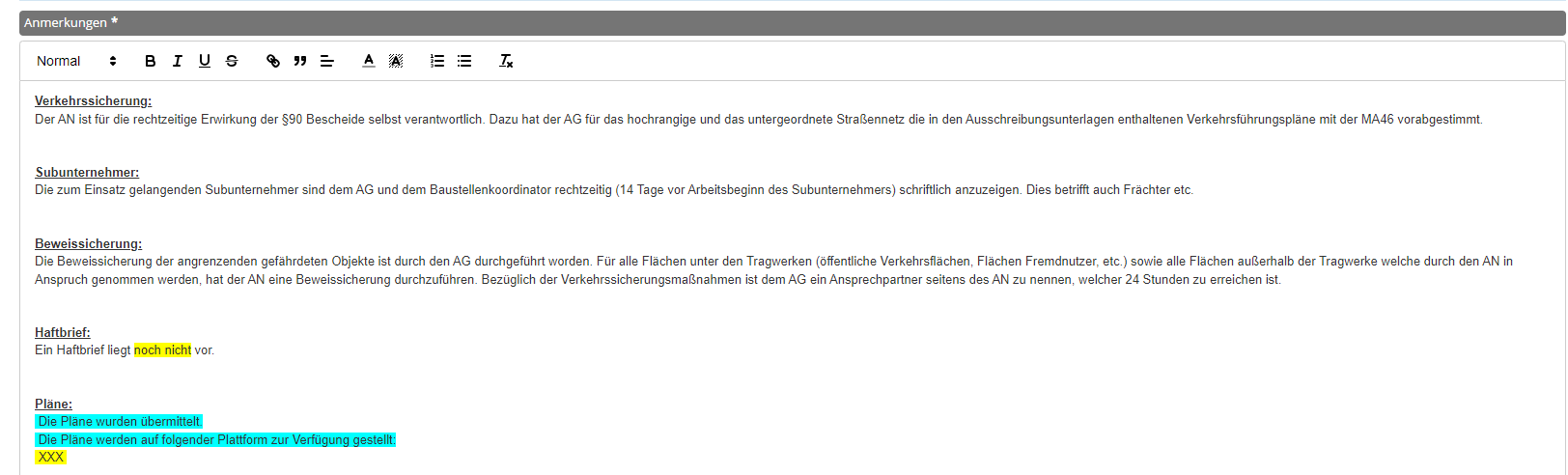

Baueinleitung

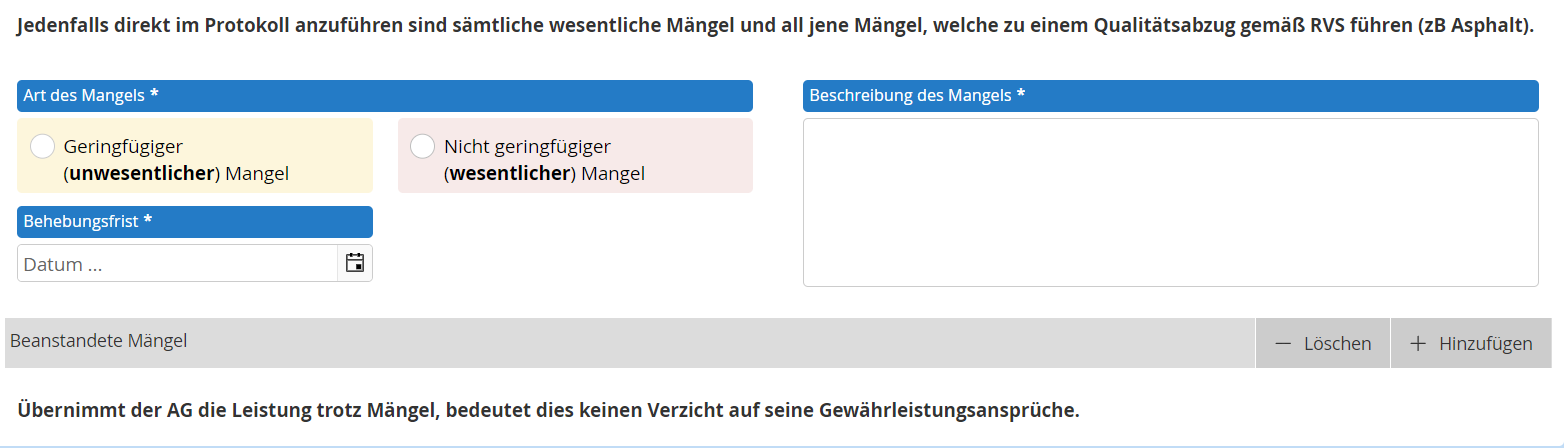

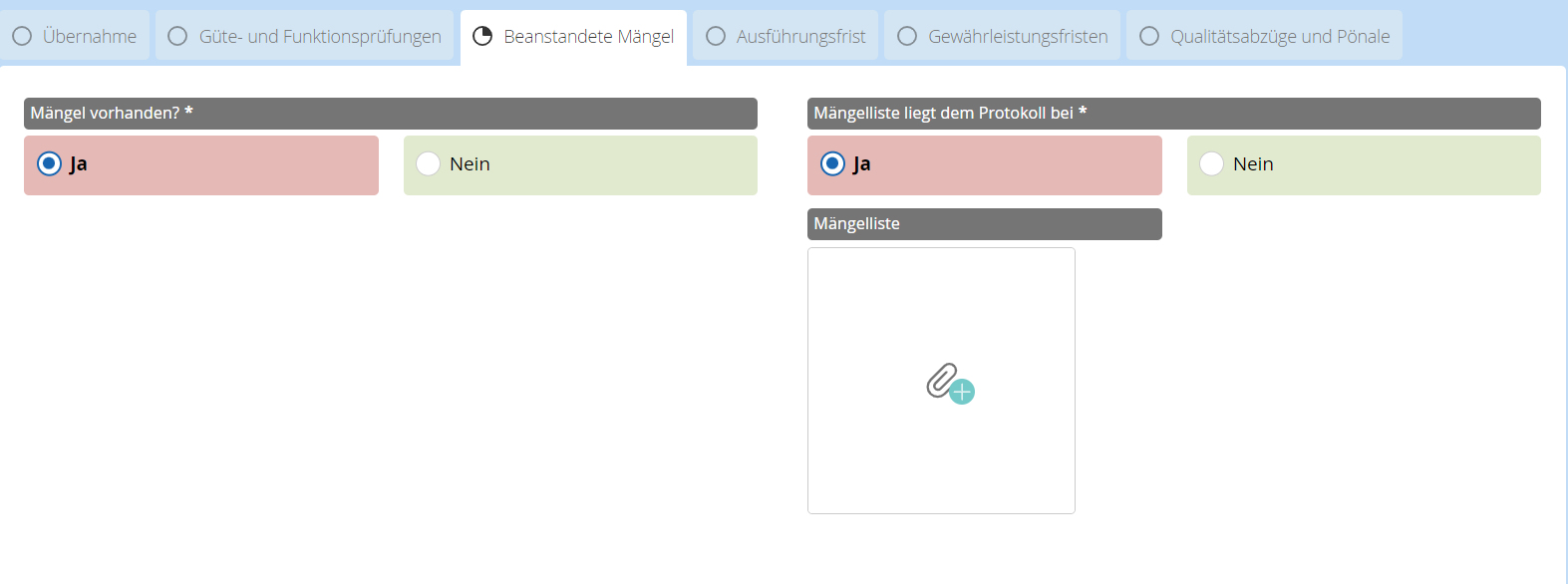

Teilübernahme/Übernahme

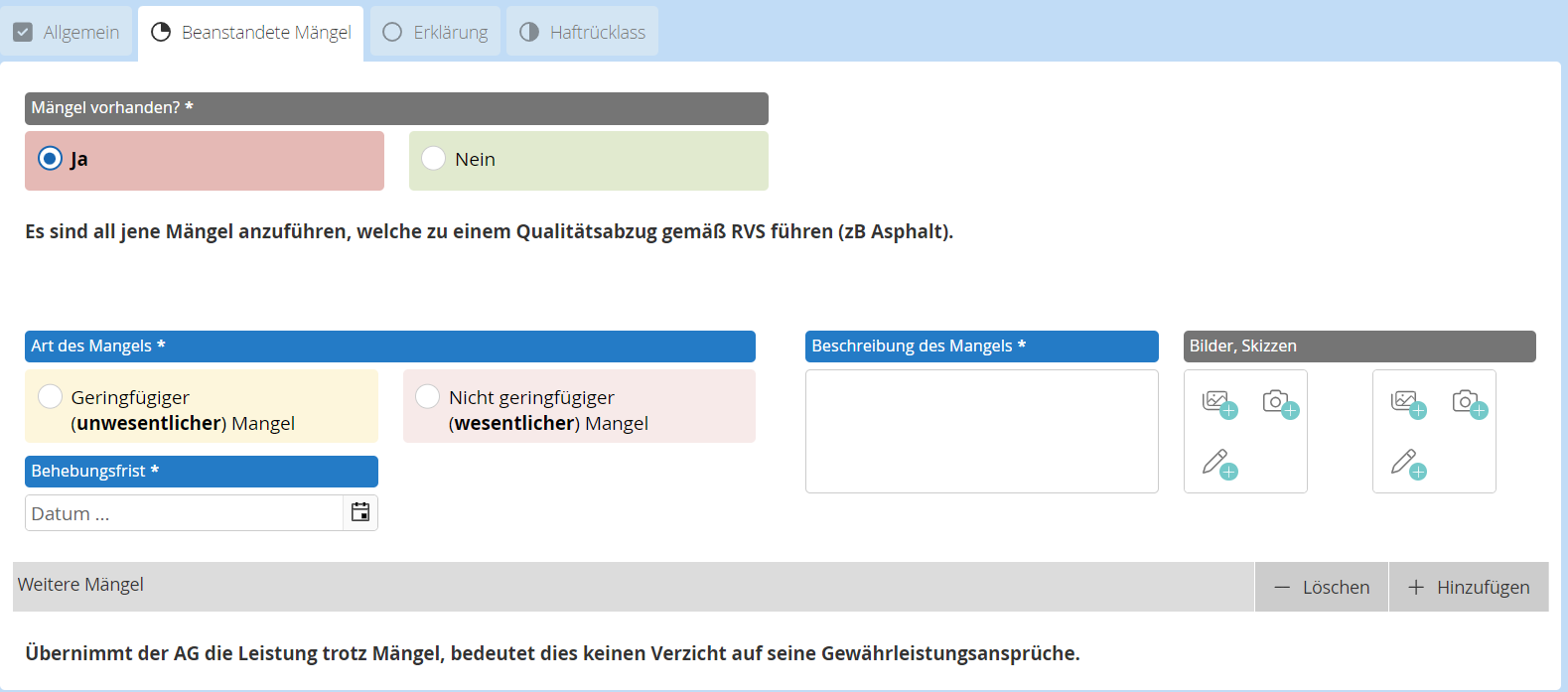

Schlussfeststellung

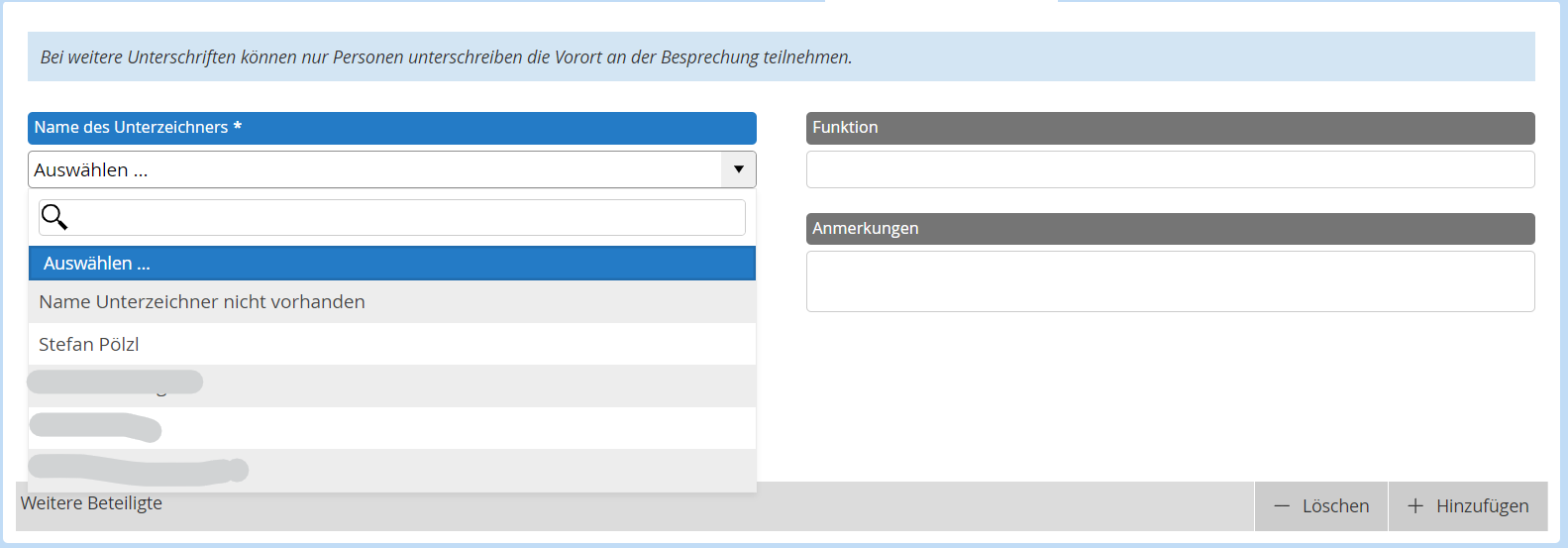

Weitere Unterschriften
| ||||||||||||||||||
|

Regieauftrag

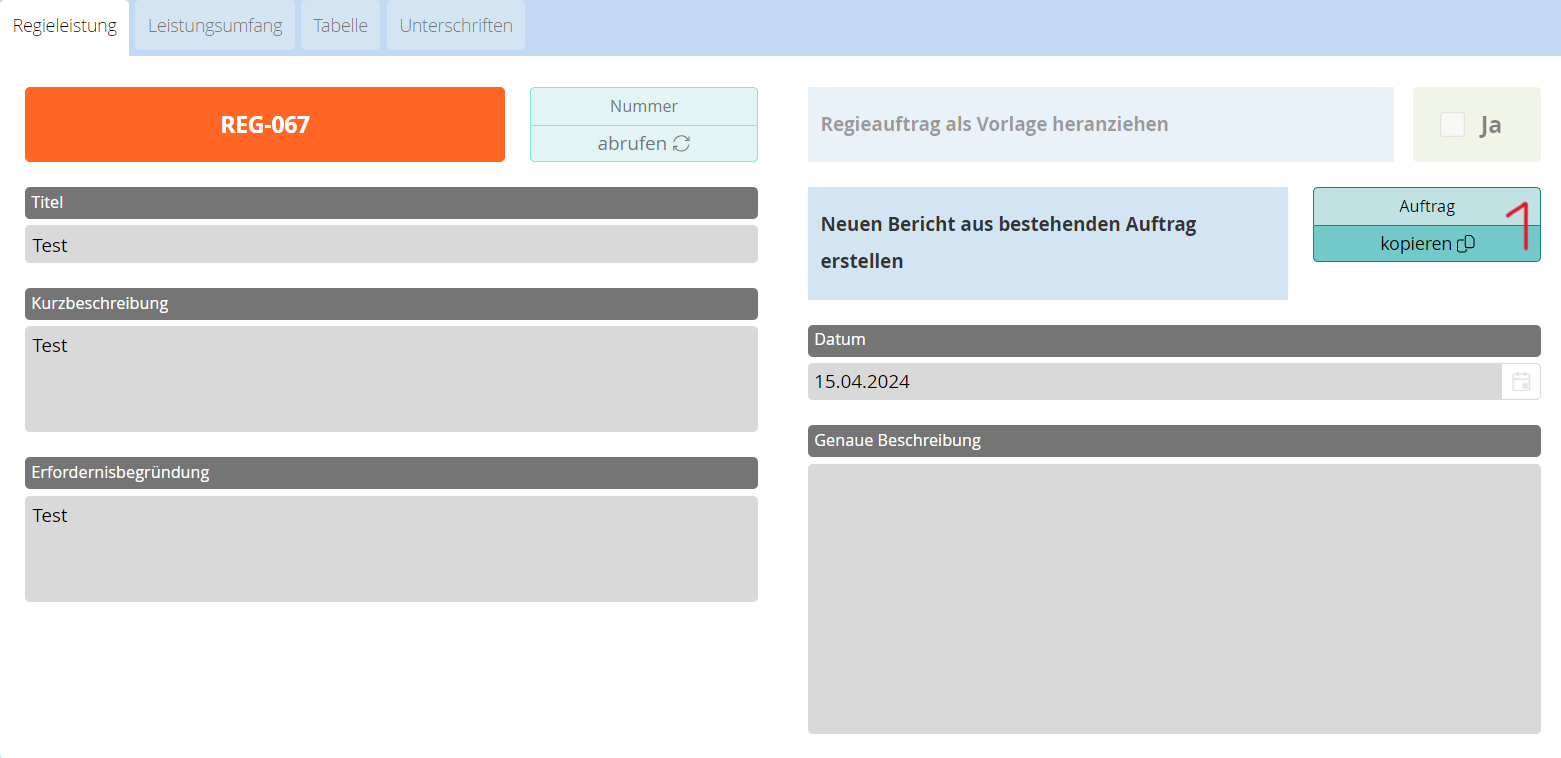

Regiebericht

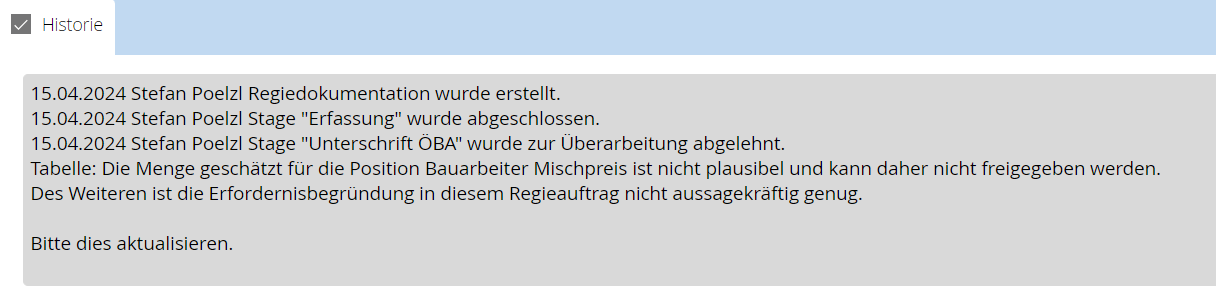

Historie
| ||||||||||||||||||||||||||||
|

Grunddaten für die digitalen Formulare Bitte die Datei Grunddaten_dFAB herunterladen und die benötigte Informationen Bestellnummer, Feldaufnahmeblatt-Typ mit Abkürzung und den AKZ (BTC) eintragen. Ablage
| ||||||
| ||||||||||
|

Allgemeine Informationen Um die Datenbasis hinter den zur Verfügung gestellten Benchmarklisten weiter zu erhöhen, wurde gesellschaftsübergreifend beschlossen, dass für folgende Bauvorhaben Baukennzahlen als Grundlage für die Benchmarklisten zu erheben sind:

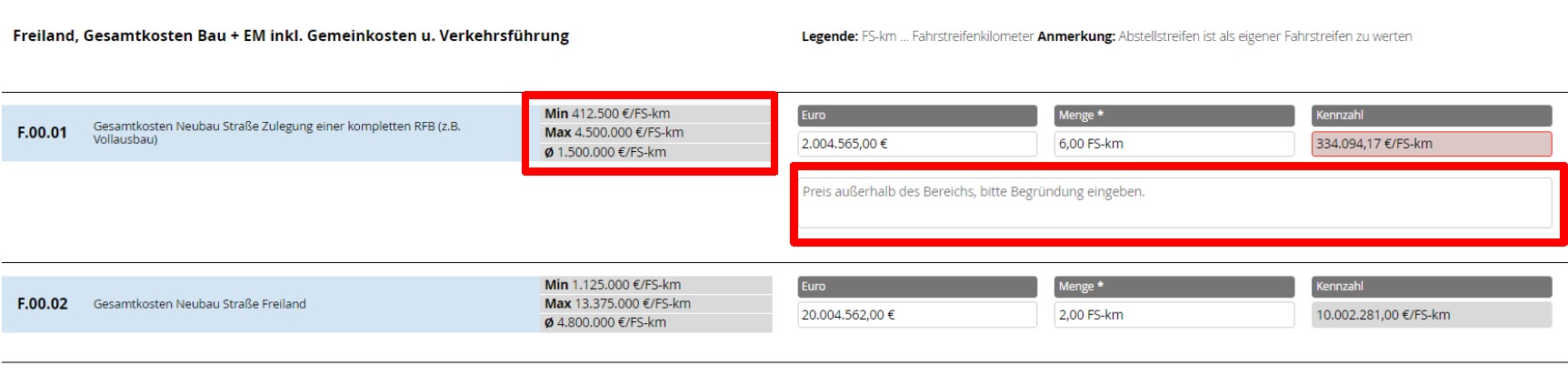

Die Erfassung erfolgt einerseits zum Zeitpunkt der Vergabe (bis maximal 30 Tage danach) und andererseits zum Zeitpunkt der Schlussrechnung, auf Grundlage der Einheitspreise. Bei Fragen, bitte an Herrn Gernot Höfer (Gernot.hoefer@asfinag.at) oder Klaus Stögermair (Klaus.Stoegermair@asfinag.at) melden. Erfassung: Die Bauteile Verkehrsführung, Freiland, Brücke, Tunnel und EM werden in diesem Formular grundsätzlich einmal auf Bauwerksebene und einmal auf Bauteilebene erfasst.
| ||||||||||
